Hochwasserschutz Jachenau
an der Großen Laine und Kleinen Laine
Allgemeines zum Vorhaben
Allgemeines
Im März 2025 haben die Bauarbeiten zum Hochwasserschutz an der Großen Laine in der Gemeinde Jachenau begonnen.
Das Vorhaben leistet einen wichtigen Beitrag zum Hochwasserschutz in der Gemeinde. Etwa 25 An-
wesen werden vor einem statistisch alle hundert Jahre auftretenden Hochwasser an der Kleinen und Großen Laine geschützt.

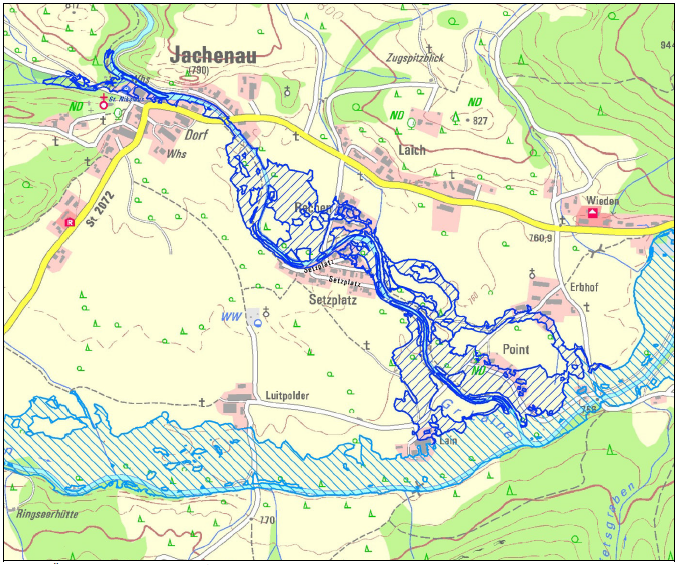

Überschwemmungsgebiet bei HQ100 (Reinwasser + 10 % Geschiebezuschlag); dunkelblau – Überschwemmungsflächen der Laine; hellblau – Überschwemmungsflächen der Jachen
Nach Ausführung der geplanten Hochwasserschutzmaßnahmen stellt sich für den Bemessungsabfluss von 91 m³/s die in der nachfalgenden Abbildung dargestellte Situation ein.

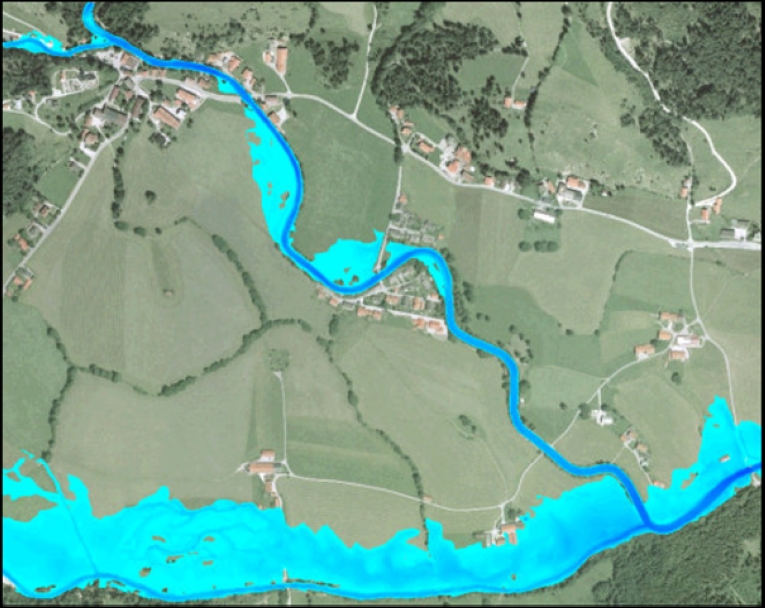

Das ermittelte Überschwemmungsgebiet nach Ausführung der Hochwasserschutz-Maßnahmen bei Bemessungsabfluss
Die ökologischen Verhältnisse werden an der Großen Laine durch Rückbau von insgesamt fünf Querbauwerken verbessert. Darüber hinaus wird die Gewässerökologie durch die Maßnahmen im Mündungsbereich des Schandlbaches aufgewertet.
Das Vorhaben teilt sich in 6 Bauabschnitte auf. Begonnen wurde mit dem Bauabschnitt 2 im Bereich Dorf an der Großen Laine im März 2025.
Übersicht der geplanten Bauabschnitte in den kommenden Jahren
Bauabschnitt 1 - Kleine Laine im Ortsteil Dorf - Baubeginn Frühjahr 2026
Bauabschnitt 1 - Kleine Laine im Ortsteil Dorf
Im Frühjahr 2026 soll mit dem Bauabschnitt 1 an der Kleinen Laine begonnen werden. Im Bauabschnitt 1 wird der im Mündungsbereich der Kleinen Laine vorhanden Absturz rückgebaut und das Gewässer eingetieft. Der durch den Wegfall des Absturzes entstehende Höhenunterschied wird über einen fischdurchgängigen rd. 170 m langen Beckenpass in der Kleinen Laine abgebaut. Die Forstwegebrücke Richtung Eisplatz wird im Zuge des Gewässerausbaus neu errichtet und der vorhandene Fußgängersteg Richtung Brunnenmooswiesen wird baulich an die neuen Verhältnisse angepasst. Die Bauabschnitte 3 bis 6 folgen dann im Anschluss an den Bauabschnitt 1.
Bauabschnitt 2 - Bruchsteinmauer im Ortsteil Dorf - Im Bau
Bauabschnitt 2 - Bruchsteinmauer im Ortsteil Dorf
Beim Bauabschnitt 2 im Ortsteil Dorf, wurde auf einer Länge von rd. 160 m das Gerinne aufgeweitet und teilweise eingetieft. Zwei vorhandene Abstürze in der Gewässersohle wurden hierfür rückgebaut. Die Sohlstabilisierung erfolgt nun über in die offene Sohle integrierte Sohlriegel. Das rechte Ufer wurde im Bereich des Maßnahmenumgriffes erhöht. Gleichzeitig erfolgte eine Sanierung des Uferschutzes im Bereich des Schützenhauses und auf der linken Bachseite.

Sanierungsbedürftiger Uferschutz vor Beginn der Baumassnahme

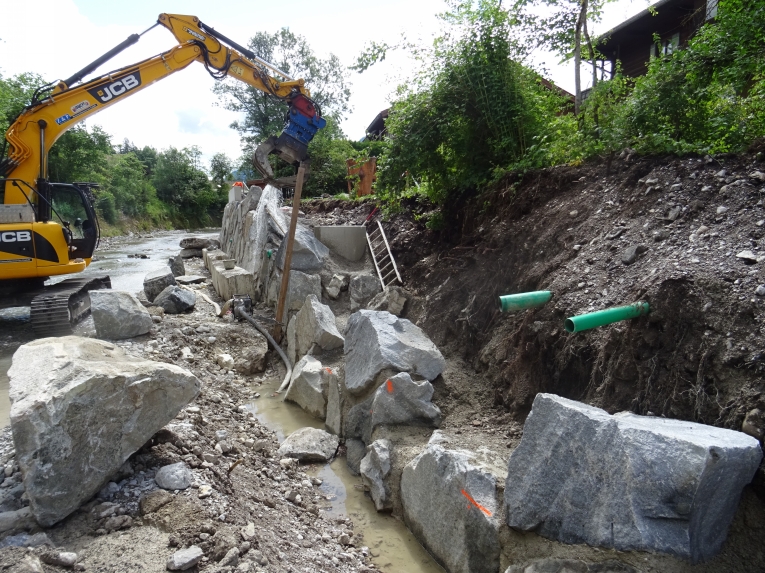

Sanierung des Uferschutzes mit schweren Gerät

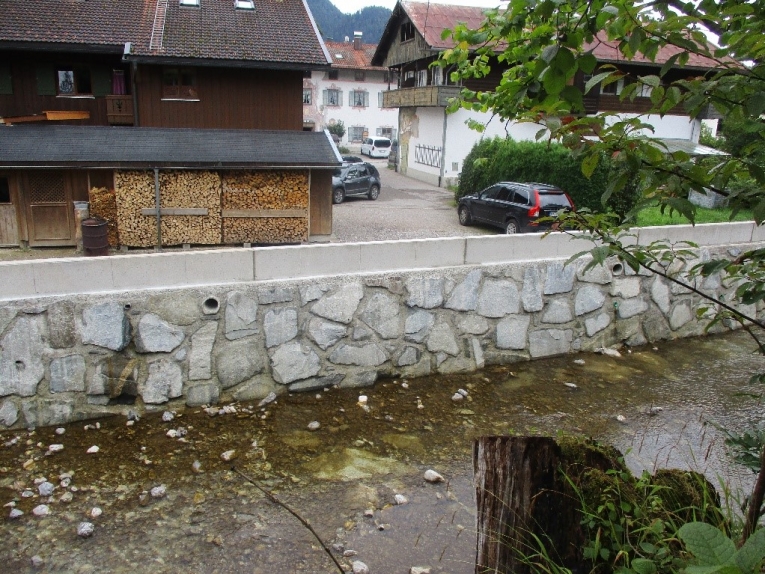

Fertig sanierter Uferschutz im Bereich des Schützenhauses und der linken Bachseite
Bauabschnitt 3 - Geländemodellierung zwischen den Ortsteilen Dorf und Rechen - In Planung
Bauabschnitt 3 - Geländemodellierung zwischen den Ortsteilen Dorf und Rechen
Im dritten Abschnitt wird linksseitig eine 136 m lange, max. 0,56 m hohe Geländemodellierung zwischen den Ortsteilen Dorf und Rechen geschüttet. Die Geländemodellierung zur Sicherstellung des Freibordes und somit einen ausreichenden Schutz für den Ortsteil Rechen zu gewähren.
Bauabschnitt 4 - Bruchsteinmauer im Ortsteil Setzplatz - In Planung
Bauabschnitt 4 - Bruchsteinmauer im Ortsteil Setzplatz
Im vierten Bauabschnitt wird im Ortsteil Setzplatz auf der rechten Gewässerseite eine rd. 70 m lange, ca. 3 m hohe und max. rd. 1 m über das bestehende Gelände herausstehende Hochwasser-
schutzmauer, vergleichbar mit dem Bauabschnitt 2 erstellt.
Bauabschnitt 5 - Verlegung des Schandlbaches im Ortsteil Rechen - In Planung
Bauabschnitt 5 - Verlegung des Schandlbaches im Ortsteil Rechen
Durch die Verlegung des Mündungsbereiches Schandlbaches in der Große Laine um ca. 40 m flussabwärts kommt es zu einer Verbesserung der Abflussverhältnisse am Schandlbach. Die natürlichen Flutmulden hin zum Schandlbach bleiben von der Maßnahme unberührt. Das wildabfließende Wasser kann im Ortsteil Rechen weiterhin ungehindert über die Flutmulde in den Schandlbach bzw. Großen Laine ablaufen. Die Neugestaltung des Mündungsbereiches mit der Umgestaltung der östlich liegenden Fläche dienen auch als Ausgleichsmaßnahme für die Hochwasserschutzmaßnahmen.
Bauabschnitt 6 - Gerinneaufweitung und Sanierung Uferschutz zwischen den Ortsteil Point und Lain - In Planung
Bauabschnitt 6 - Gerinneaufweitung und Sanierung Uferschutz zwischen den Ortsteil Point und Lain
Im sechsten Bauabschnitt wird die Große Laine zwischen den Ortsteilen Point und Lain auf einer Länge von rd. 700 m linksseitig um ca. 3 m auf eine Sohlbreite von 12 m geweitet. Hierdurch vergrößert sich der Abflussquerschnitt. Gleichzeitig wird auch auf der rechten Seite das Ufer instandgesetzt.
Auf Grund der Aufweitung des Gewässerbettes muss die Straßenbrücke zwischen Point und Lain neu gebaut werden.
Derzeit wird davon ausgegangen die Arbeiten zum Hochwasserschutz an der Großen Laine in der Jachenau im Dezember 2028 abzuschließen.
Ansprechpartner:
Frau Andrea Kröner, Tel. 0881 / 182-126
Frau Franziska Marten, Tel. 0881 / 182-134
Stand:
Dezember 2025
